Revisionsschächte


06.07.2011, 27°C mit extrem-Wolkenbruch


Bevor ich berichte was heute passiert ist, möchte ich nochmal zusammenfassen warum diese Schächte notwendig sind …

Als das Haus erbaut wurde gab es noch kein fließendes Wasser oder gar Strom aus der Steckdose. Als der Hof dann erschlossen wurde (ich weiß nicht wann) wurden die Anschlüsse dann auf ein - für den damaligen Bodenaufbau - sinnvolles Niveau angebracht. Da das Bodenniveau jetzt aber wegen der Dämmung (Schaumglasschotter) deutlich höher ausfallen wird, sind die Zuleitungen nicht mehr lang genug um die Hausanschlüsse oberhalb des Bodens anzubringen.

Allerdings kann ich sie auch nicht in den Boden mit einbauen, weshalb Schächte errichtet werden müssen um den problemlosen Zugang zur Wasseruhr und dem Hausanschlusskasten zu gewähren.

Revisionsschacht um die Wasseruhr

Und da war sie wieder, meine Lieblingsarbeit: der Erdaushub. Natürlich musste nur eine kleine Fläche ausgehoben werden aber es ist schon erstaunlich wieviel lockere Erde das ergibt.

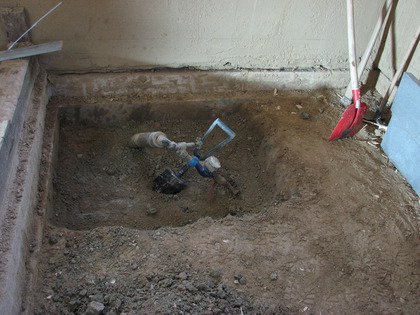

Rund um die Wasseruhr wird ausgeschachtet

Am fummeligsten war das Ausrichten der untersten Schicht Schalungssteine auf dem (relativ weichen) Erdboden. Bislang hatte ich nur auf Beton-Sauberkeitsschichten gearbeitet und jetzt weiß ich auch warum :-) .

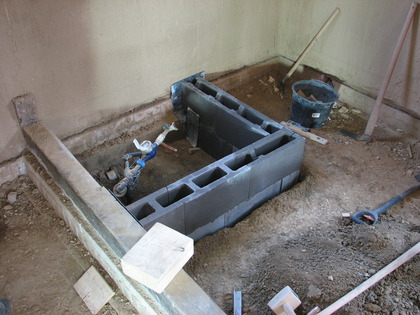

Der Revisionsschacht der Wasseruhr ist aufgestellt

Trotzdem ist es uns gelungen einen ordentlichen Revisionsschacht zu erstellen mit genügend Platz um sowohl an die Erdwasserleitung, als auch die Wasseruhr zu gelangen. Immerhin wird diese alle sechs bis sieben Jahre ausgetauscht.

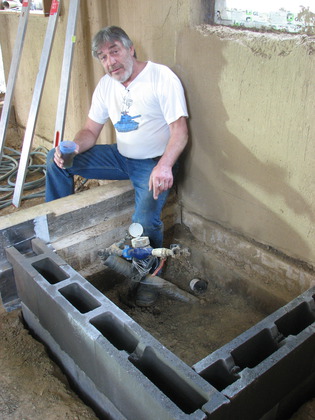

Ja Papa hast mitgeholfen

Revisionsschacht um den Hausanschlusskasten

Es war noch etwas vom Tag übrig, also machten wir uns gleich an den zweiten Revisionsschacht - der vom Hausanschlusskasten. Danke der schmaleren Bauweise, konnte diese Schacht etwas schmaler ausfallen. Leider machte das weder die Erdarbeiten, noch die Auslotung der einzelnen Steine einfacher ;-) .

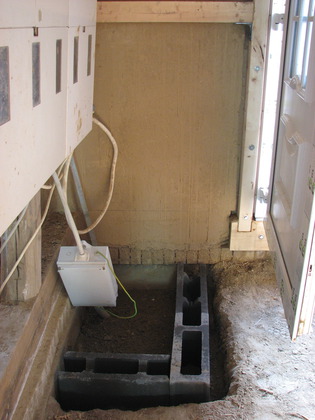

Erste Lage Schalungssteine liegt

Die Bleistreifen an den Enden dienen zur Entkopplung vom Holz (kein Beton an das Holz) und zur Sockelmauer vom Außenfundament (kein Wasser nach Innen).

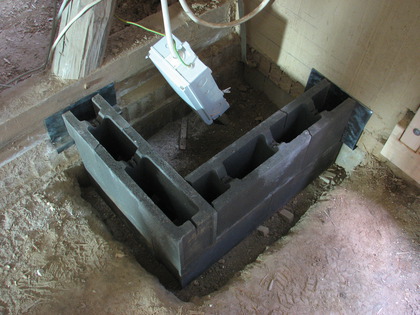

Der Revisionsschacht vom Hausanschlusskasten ist aufgestellt

Am Ende des Tages hatten wir beide Revisionsschächte für das Befüllen mit Beton vorbereitet und konnten Guter Dinge zum Pizza-Abendbrot nach Hause schlendern.
